A családi ház építésének folyamata: A tervezéstől a kulcsátadásig
Az egyik általunk tervezett családi ház építési folyamatát követhetitek végig, a tereprendezéstől a befejező munkálatokig. Ez a folyamat kb. 14 hónapot ölel fel, mi pedig igyekszünk bemutatni a fontosabb mérföldköveket. Kivitelezés megkezdése előtt természetesen rendelkezésedre kell álljanak a megfelelő tervek, illetve a szükséges építési és egyéb szakhatósági engedélyek. Egy új otthon megteremtése egyaránt izgalmas kaland és hatalmas beruházás. A zavartalan, ütemterv szerinti építkezés azonban alapos tervezést és gondos kivitelezést igényel.
0. Lépés: Előkészületek és tervezés
Minden építkezés első lépése a megfelelő telek kiválasztása. A tervezés során először az építészeti terveket kell elkészíttetni, ez ugyanis nem csak a családi ház vizuális megjelenését határozza meg, hanem annak funkcionális, szerkezeti és technikai részleteit is. Ezután következik az egyik legfontosabb lépés az építkezés megkezdése előtt: az építési engedély beszerzése. A családi ház építésének sikere ezen a ponton dől el, még akkor is, ha ezt a legtöbben alábecsülik. Fontos kimondani: a családi ház építés nem egyenlő a generálkivitelezéssel. Az építés csak egy szakasz a teljes folyamatban. Egy jól előkészített családi ház építésnél ezek a kérdések nem menet közben derülnek ki, hanem már az elején tisztázva vannak. Mielőtt még bármibe is belekezdene, esetleg telket venne és árajánlatot kérne az elképzelésére, érdemes előre tájékozódni a meglévő lehetőségekről. Ez arra jó, hogy megtudja, az elképzelése egyáltalán megvalósítható-e. Keresse fel a helyi építési hatóságot, ahol egy helyrajzi szám megadásával díjmentesen, hivatalos tájékoztatást kérhet a telek paramétereiről, annak beépítési lehetőségeiről. A helyi építési szabályzat és egyéb, az ingatlanra vonatkozó megkötésekről. Itt kiderül, ha az Ön elképzelései a tervezett épülettel kapcsolatban megállják-e a helyüket, vagy sem. A szabályok településenként, övezetenként, telkenként változnak. Nagyon fontos ezek megismerése Önnek is, és az egyéb betartandó aktuális jogszabályok, amik az adott ingatlanra vonatkoznak.
Az árajánlatadás, konzultáció és szaktanácsadás az első személyes találkozás. Ennek a beszélgetésnek a célja egymás megismerése egy kötetlen, hosszabb-rövidebb beszélgetés keretein belül. Itt bemutatjuk a referenciáinkat és ismertetjük a teljes tervezési folyamatot. Megismerjük a tervezendő épület főbb részeit és az előzetes elképzeléseket a házzal kapcsolatban. Ezek alapján ismertetjük a nagyságrendi díjszabást. A találkozás természetesen nem jár anyagi ráfordítással. Ez a konzultáció és árajánlatadás díjmentes! Az árajánlat elfogadása esetén megállapodunk és a konzultáción megbeszélteknek megfelelően kezdetét veszi a tervezési folyamat.
A geodéziai felmérés a tervezés előtt: Jogszabály is kötelezően előírja, -de a nélkül is,- a tervezés előtt mindenképp szükséges felmérést készíttetni a telekről. Az, hogy mi a geodéziai felmérés tartalmi követelménye a tervezéshez, arra összeállítottam egy listát. Ezt a listát a tervezés előtt Önnek átadom, ami alapján a geodéziát Ön el tudja készíttetni. A geodéziai felmérés az első egyeztetésre már jó ha megvan, mert ez a kiinduló alapja a konkrét tervezésnek.
A tervezőasztalon születnek meg az első tervek. A tervezői szerződés megkötése után összeállítjuk a tervezési programot, ami a ház alaprajzát, funkcióit, méreteit, stílusát és a megvalósításhoz szükséges anyagi kereteket is tartalmazza. A 3D látványtervek és videó bemutatása után az ügyfél elfogadja a végleges terveket, amelyek alapján megkezdődhet a mérnöki munka.

1. Lépés: Tereprendezés és alapozás
Az első lépés a telek megtisztítása a fölösleges aljnövényzettől. Fontos, hogy a 10 cm-nél nagyobb törzsátmérőjű fákra, illetve a védendő növényekre a kivitelezés megkezdése előtt fakivágási engedélyt kell kérni a hatóságtól. Az épület kitűzése során a geodéta kiméri az épület pontos helyét és meghatározza a 0,00 magassági pontot, amely általában a földszinti padlósík magasságát jelenti. Mivel a tervezett épületnek pincéje is lesz, így mindenképpen ajánljuk, hogy a tervezés szakaszában készüljön talajmechanikai felmérés is. Az építendő ház helyén a geotechnikusok fúrásokat végeznek, a talajmintákat laborban bevizsgálják és vizsgálati jegyzőkönyvben rögzítik a talajjal kapcsolatos adatokat.
A házépítés menete itt válik igazán valóságossá. Amíg tervek és elképzelések vannak, addig minden rugalmasnak tűnik. Amikor viszont számok kerülnek az asztalra, hirtelen kiderül, mi fér bele - és mi nem. A költségvetés nem csupán a házra vonatkozik, hanem a teljes építkezésre, beleértve a váratlan kiadásokat is. Egy családi ház építésnél 10-15% tartalék nem pesszimizmus, hanem tapasztalat. Egy jól felépített költségvetés nem gátja, hanem motorja az építkezésnek.
A házépítés meghatározó lépéseinek egyike a minőségi alapanyagok beszerzése. Ez a témakör némileg hasonlít a szakemberek kérdéséhez: hosszú távra tervezünk, lényeges, hogy az alapanyagok a kényelem és a praktikusság szempontjából is időtállóak legyenek.
Az épület kitűzésének folyamata során a tervezett alaprajzot el kell helyezni a telken. Figyelembe kell vennünk a telek határvonalait, az előírásokat követve, megfelelő távolságokat tartva kell a kitűzést véghezvinni. Miután a tervező elkészítette a terveket, egyeztetett a földmérővel és megkaptuk a szükséges engedélyeket, jóváhagyásokat, kezdődhet házunk alapjának kiásása. A szakemberek által kiválasztott módozatnak megfelelően kiássák az alapot a szükséges mélységben. Ne feledjük! A kiásott föld, egyrészt általában jó minőségű termőtalaj, ne vitessük el, használjuk fel kertünk építésére, másrészt az alapárok mindig szélesebb a kelleténél, hogy könnyítsék a munkavégzést.
A következő lépés a földmunka. Az időjárás nagyban befolyásolja a földkitermelést, ezért egy tapasztalt kivitelező pontosan tudja mikor érdemes belekezdeni a munkafolyamatba. Nyári, száraz időben nem sok probléma adódhat, viszont késő ősszel számolni kell a nagy mennyiségben lehulló csapadékkal. Előfordulhat az is, hogy a földet stabilizálni kell. A hideg idő szintén előnynek számít a földmunka során, hiszen nincsen „sarazás”. Azonban a nagy hidegben a föld is megfagy, így a kitermelés is nehézkesebb. Jelen projektnél a talaj elég köves volt, hatalmas „kavicsokat” görgetett ki a munkagép.

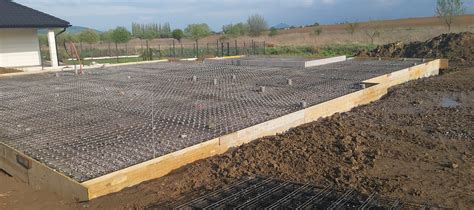

Még a betonozás előtt elhelyezésre kerülnek a vízvezeték rendszer alap elemei, mint például a szennyvízcsatorna és a bejövő vízvezeték védőcsövei. Miután ez megtörtént, következhet a kiásott alap feltöltése betonnal. A földfelszínre érve kezdődik meg a zsalukövek elhelyezése, amelyeket kitöltünk betonnal. Majd a kiásott földdel visszatöltjük a ház alapjának belső részét. Erre ráhelyezik a statikus által előírt négyzetrácsos vasalatot és következhet a végső betonozás. Ne feledkezzünk meg a betonozás locsolásáról sem, elengedhetetlen a megfelelő szilárdság kialakításához, repedezettség elkerüléséhez.
A pinceszint kiszedése / kiásása után a kivitelező csapat megérkezik a helyszínre. Az épületgépész kivitelező kiépíti a szükséges csövezést az alaplemez alatt. Ezek főleg a vízvezeték rendszer elemei, szennyvíz- és a bejövő vezetékek védőcsövei.
A beton érkeztével az alapozás első szakasza megkezdődik. A következő munkafolyamat előtt a betonnak meg kell „kötnie”, szilárdulnia. Ehhez locsolni kell a felületét, hogy a beton ne repedjen be és elérhesse a megfelelő szilárdságot is. A száradás után a következő lépés a szerelőbeton kellősítése, ami egy alapozó réteg. Megköti a felületi szennyeződéseket és beszivárog a beton mikrorepedéseibe is. A kellősítés után kezdetét veszi a bitumenes vastaglemezes vízszigetelés lefektetése. Geotechnikai adat és alapozás függő, hogy hány réteg vízszigetelést alkalmazunk. A lemezszigetelés védelmére 5 cm vastag betonréteg kerül. Erre a rétegre azért van szükség, mert a vasbeton armatúrájának elemei közvetlenül nem érhetnek a vízszigeteléshez, másrészt ez a vékony betonréteg megvédi a szigetelést a mechanikai sérülésekkel szemben. A vasszerelése után 25 cm vastag betonréteg következik. Jelen projektnél ez a munkafolyamat csupán 2 órát vett igénybe.

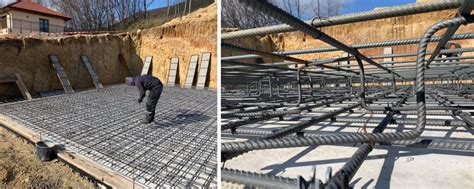

2. Lépés: A pince építése
Száradás után a pince falazása következik. A talajban lévő falakat, pilléreket általában monolit vasbetonból vagy zsalukőből készítik, hiszen ezek a szerkezetek bírják a földnyomást. Jelen projektnél nem terveztünk szigetelés tartó falat (statikai és geotechnikai ellenőrzés eredményeképpen), így a függőleges vízszigetelés közvetlenül a pincefalra kerül. Elkészülnek a vasbeton tartópillérek és elkezdődik a zsalukő falazása is. Időközben megérkeznek a 30-as N+F vázkerámia téglák is, melyek szintén teherhordóak. A pinceszinti falak egy része ebből készül, egyrészt a tartószerkezeti szerepük miatt, másrészt a garázs temperált terét 30-as falakkal választjuk el a fűtött tértől. A pince belső falazása és a garázslehajtó rámpa támfalai is épülnek. A pincefalakon (mivel a gépészeti helyiség ezen a szinten lesz) megjelennek ez első csőáttörések. Ezeket a hővisszanyerős szellőzőrendszernek készítik elő. A rámpa támfalán elkészül a kiegyenlítő betonréteg, illetve ezzel párhuzamosan a drén rendszer.
A pincefal oldalán elkészül egy új áttörés a villamos betáplálásnak. Ezután következik a pinceszinti födém kibetonozása, ami 25 köbméter. A szükséges helyeken (a képen látható módon) - pl. gyalogos főbejárat - a sík lemezfödém leugrik, így megfelelő vastagságú hőszigetelést tudunk elhelyezni a rétegrendben. Következő munkafolyamat az elkészült pincefal szigetelése bitumenes vastaglemezzel. Jelen esetben ez két rétegben kerül fel, feles eltolásban. Közben folyik a pinceszinti válaszfalazás is. A pinceszinti födém alsó zsaluzatát elbontják, de a tartóoszlopok egy része még visszakerül 2-3 hétre a beton teljes szilárdulásáig, a földszinti pillérek és vázkerámia falazatok súlya miatt.

3. Lépés: A födém és a földszint építése
A födém vasszerelése után ismételten a gépészeté a főszerep. A szellőzési rendszer elemei a vasbeton szerkezetbe lesznek integrálva. Ez azt jelenti, hogy az alsó és felső vasalás közé (távtartókkal, kötözéssel) rögzítik a csövezést, így nem szükséges nagy helyigényű álmennyezeti réteget építeni, amely elrejti a gépészetet. Ezt azért lényeges már a tervezés szakaszában eldönteni, mert a statikusnak ezzel számolnia kell.
A főfalak építése látványos munka, pár nap alatt kirajzolódik a ház geometriája, kontúrja. Természetesen a valósághoz az is hozzátartozik, hogy időjárás nem mindig alkalmas építkezésre.

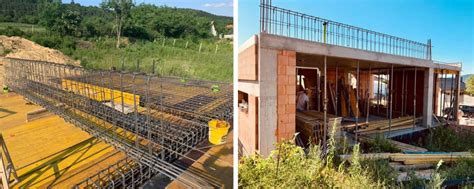

A földszint falazása után ismételten a födémszerkezet építése következik. A szerkezetépítők a Doka elemeket elhelyezik és elkezdik a vasszerelést. A zsaluzatból kirekesztésre kerülnek a mennyezeti spotlámpák helyei, illetve elkészül a szellőzőrendszer kiépítése is. A nappali hatalmas méretű nyílászárója felett elkészül a gerenda vasszerelése is. A földszint feletti födém kibetonozása a következő fázis. A száradás ideje alatt beépítésre kerül a pinceszintre az angolakna, illetve megérkezik a hőszigetelőanyag is.

4. Lépés: Az emelet építése
A szintközi födém száradása után az emeleti falazás is elindul. A pincefal rétegrendi kialakítása jól kivehető a fenti képekről. A kellősített falra két rétegben felkerült a bitumenes vastaglemez vízszigetelés, majd a zártcellás rózsaszín XPS hőszigetelés is. A végén következik a speciális felületű drénlemez. A geotextilbe tekert dréncsövekre 16 mm-es, mosott kulékavics kerül.

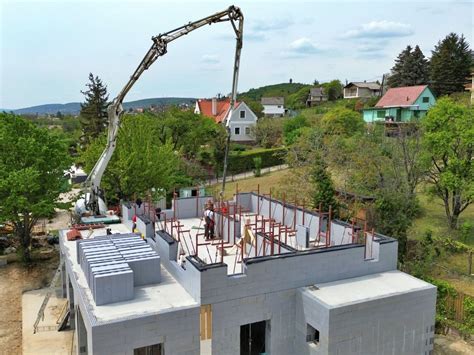

Az emeleti szint falazása tovább folytatódik. A kőműves falazóhabarcsot használ, amibe beleülteti a kerámia falazóblokkot, majd gumikalapáccsal, alapos gondossággal beállítja a vízszintet.
A válaszfalakat nem teherhordásra tervezik, csupán a terek elválasztását látják el. Építésük némiképp eltér a teherhordófalak építésétől. A munkálatok megkezdése előtt győződjünk meg az építés alapjául szolgáló födém teherbírásáról, az aljzat hibátlan kialakításáról (kerüljük az egyenetlenségeket!). Amennyiben mégis volna némi egyenetlen kiképzés, falazóhabarccsal orvosolhatjuk. A téglákat kötésben tesszük egymás után, gumikalapáccsal igazítjuk helyükre, a fal végéhez gyártott szélű vagy fűrészelt téglát helyezünk. Ügyeljünk arra, hogy a téglák vízszintes illesztésénél nem maradjon kitüremkedő habarcs, máskülönben falazó kanállal el kell onnan távolítani. A válaszfalak merevítését acélhuzalok látják el, ezeket két soronként kell a habarcsrétegbe ágyazni, rögzítésüket kampós szegekkel oldjuk meg, 8 mm átmérőjű köracél szálakat használunk a válaszfalak és teherhordófalak csatlakozásánál. Amikor közelítünk a mennyezethez, hagyjunk helyet a rögzítésnek, legyen (két ujjnyi) kb. 3 cm. Válaszfalainkkal kialakítottuk a kívánt belső tereket.

5. Lépés: Tetőszerkezet és nyílászárók

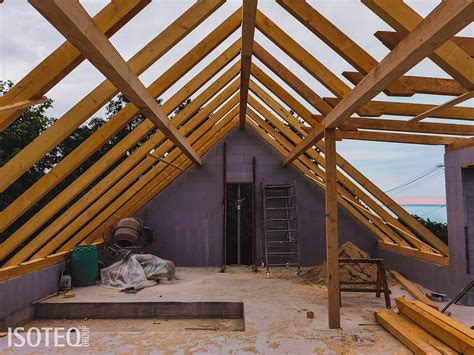

A terveket követve kezdetét veszi a tető megépítése. Feladatait tekintve, fontos része az épület elemeinek. Védelmet nyújt az időjárás hatásai ellen, óvja az épület szerkezetei elemeit, belső tereit. Az ácsmunkálat a fedélszerkezet (teherhordó réteg) megépítésével veszi kezdetét, amely a keletkező terheléseket (tető súlya, szél nyomó- és szívó hatása, hó terhelése) adja át az épület teherhordó szerkezeteinek. Ezt a párazáró réteg követi, amely a keletkező pára, fa szerkezetbe jutását gátolja meg. A szaruzatra (a fedélszerkezet elemére) kerül felszegelésre a lécezés, amely merőlegesen felhelyezett lécekből áll, feladata a cserepek megtartása. A cserepek felhelyezését megelőzően a bádogozás lépései következnek: ereszcsatorna és részei felhelyezése, oromszegély, kéményszegély készítése, hajlatbádog és egyéb szegélyek felhelyezése, lefolyócső készítése. A cserép olyan az épületnek, mint az embernek a haj. Stílusában, megjelenésében összhangban kell lennie a többi résszel. A tető héjazat feladata az épület szerkezeteinek védelme a nap, a csapadék, a por káros hatásai ellen.
A nyílászárók elhelyezése előtt elkészül a kávaszigetelés, aminek funkciója a hőhíd megszüntetése, illetve a könnyebb és biztonságosabb beépíthetőség.
Érkeznek a nyílászárók! A teherautó kétszer fordult és második körben meghozta a nappali 6,50 m széles emelő-tolóajtaját is. Az alu tokszerkezetű nyílászárók színe összhangban lesz a bádogos szerkezetek, korlátok, stb. Az alu tokszerkezetű nyílászárók színe összhangban lesz a bádogos szerkezetek, korlátok, stb. A nyílászárók beépítése folyamatban. Az óriási üvegfelületeket a helyükre daruzzák, a kisebbeket kézi erővel építik be. A teraszajtókat és emelő-tolóajtókat purenit szigetelésre helyezik, majd alul-felül és oldalt is segédszerkezetekkel rögzítik a falazathoz, pillérekhez. A ház szerkezeti rendszere tökéletesen kivehető a még takaratlan, hőszigetelés nélküli állapotban.
Nyílászáróink helyükre kerülése az úgynevezett métervonal meghatározásával kezdődik. A métervonal a padló végleges magasságától 1 méter távolságra van, amely segítségével határozzák meg a nyílászáró alsó síkjának elhelyezkedését. Helyszínre szállítás után a szakemberek leakasztják a nyílászárók szárnyait a tokjaikról, majd a tokok beépítési helyükre kerülnek. Beillesztik a megfelelő nyílásba és megtörténik a rögzítés. Ez történhet az ablaktokon keresztül vagy rögzítő fülek felhasználásával. A rögzítést követően a fal és az ablak között lévő rés tömítésére általában purhabot használnak.

6. Lépés: Külső szigetelés és homlokzat
A külső befejező (hőszigetelési, vakolási és burkolási) munkálatok miatt körbe állványozzák az épületet. Az alacsony energiával működtethető fűtés-hűtési rendszerek, mint pl. a felületfűtések alkalmasak arra, hogy jól működjenek a ma korszerű és fenntartható hőszivattyús rendszerekkel. A felületfűtések (pl. mennyezet- vagy falfűtés) kerülhetnek a vasbeton födémbe, vakolatba integráltan, vagy álmennyezetbe integráltan száraz rendszerben.

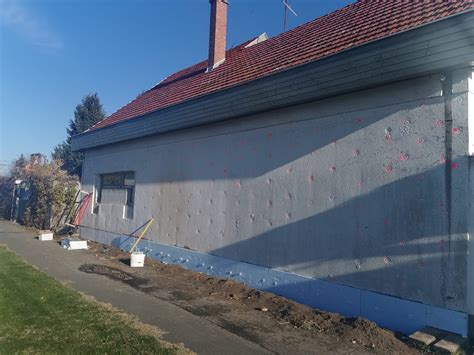

Időközben a homlokzati hőszigetelés is elkezdődött, a 15 cm vastag grafitos táblák felhelyezésre kerülnek. A nyers téglafalra először egy réteg kültéri vakolat kerül, majd a homlokzati hőszigetelés, alapvakolat, üvegszövet háló felületerősítő és feszültségkiegyenlítő réteg az alapvakolat külső harmadába bedolgozva. Erre jön a szálerősített ragasztóhabarcs, majd a vékonyvakolat alapozó és végül a homlokzati vékonyvakolat. Általános felületen így áll össze a homlokzati rétegrend.
A ház egyik dísze a tömör travertin elemekből álló rakott téglafal. A milliméter pontosan kifúrt elemeket egyenként ráhúzzák egy merevítő acél pászmára, így biztosítva a tartószerkezeti állékonyságot.
Az épület felső részének fűrészelt travertin (mészkő) borítása is megérkezett.
A falaink csinosítása a vakolással kezdődik. A vakolni kívánt fal mindig legyen száraz! A technika kiválasztásánál figyelembe kell venni falunk építőanyagát. Ezután a már a falban lévő szerelvények védelmét kell ellátnunk fröccsenő habarccsal szemben, nejlonborítást alkalmazva. Következő lépésben előkészítjük a falat, egyenletesebbé tesszük nedvszívó képességét az úgynevezett előfröcskölő anyag felvitelével. 2-3 nap száradás után kialakítjuk a vezetősávokat azért, hogy egyenletesen vigyük fel a habarcsot a falra. A vezetősávok között alumínium léc segítségével elsimítjuk a habarcsot.

7. Lépés: Gépészeti és elektromos rendszerek
A beltérben elkezdődtek a villanyszerelési és gépészeti munkálatok. A villamos és vízvezetékeket behúzzák a falakba. A villamos kiviteli tervek szerint horonyvéséssel kialakítják a nyomvonalakat, melyekbe gégecsöveket helyeznek el.
A falak építését a villamos tervek szerinti nyomvonal mentén történő vésés követi, amely vésetbe gégecsövet helyeznek. Ezzel egy időben a vízvezeték és a fűtési rendszer elemei is a helyükre kerülnek.
A vízszigetelés felhelyezése előtt az aljzatbetont meg kell tisztítani a szennyeződésektől, portól. A padlófűtés csöveinek rögzítésére vashálót fektetünk le és ahhoz rögzítjük a csövezést.
A belső vakolatok felhordására speciális gépet használnak. Ez a munkagép összekeveri a vakolóanyagot a vízzel, majd egy csövön keresztül nyomja a szórófejhez. Ezáltal a vakolás sebessége gyorsabb, minősége egyenletesebb, mint a hagyományos kézi vakolásé. Nagyon érdekes a felhordott anyag is.
A nappali előtti terasz fedésére árnyékoló lamellákat terveztünk, melyek motoros működésűek. Az egyik végük az épület koszorújához lesz befogatva, a másik vége acélszerkezethez lesz rögzítve.
Az épület felső részének fűrészelt travertin (mészkő) borítása is megérkezett.
A beltérben elkezdődtek a villanyszerelési és gépészeti munkálatok. A villamos és vízvezetékeket behúzzák a falakba. A villamos kiviteli tervek szerint horonyvéséssel kialakítják a nyomvonalakat, melyekbe gégecsöveket helyeznek el.
A beltérben a betonfödémre lépésálló hőszigetelés (expandált polisztirolhab) kerül. Ez a réteg felel a hanggátlásért (akusztika), illetve a vizes helyiségekben itt vezetik el a gépészeti csöveket is. Éppen ezért célszerű két rétegben lefektetni, hogy a felső réteg teljes egészében takarjon. Erre kerül a hővisszaverő PE technológiai fólia. Az esztrichelés előtt a gépészek lefektetik a padlófűtés csövezését, majd szálerősítésű cement esztrich aljzat készül, a nagyobb helyiségekben tervezett dilatációkkal.
Elhelyezésre kerülnek a mennyezethűtés-fűtés elemei is. A padlófűtéssel együtt igazán hatékony és gazdaságos rendszert alkotnak. Kiegészítésképpen hővisszanyerős szellőzést is terveztünk, melynek csövezését a monolit vasbeton lemezbe integráltunk. Ez biztosítja majd, hogy a belső terekben folyamatosan friss, szabályozott hőmérsékletű legyen a levegő.
Az épület körüli drénezés PVC csövei a szikkasztórendszerbe, a tetőről levezetett csapadékvíz pedig zárt tározóba lesz bevezetve.
A gépészeti helyiségbe beépítésre került a 420 literes melegvizes tartály is, melynek súlya 250 kg.
Az építkezés 12 lépése
8. Lépés: Belső munkálatok és burkolás
A belső terekben a betonfödémre lépésálló hőszigetelés (expandált polisztirolhab) kerül. Ez a réteg felel a hanggátlásért (akusztika), illetve a vizes helyiségekben itt vezetik el a gépészeti csöveket is. Éppen ezért célszerű két rétegben lefektetni, hogy a felső réteg teljes egészében takarjon. Erre kerül a hővisszanyerő PE technológiai fólia. Az esztrichelés előtt a gépészek lefektetik a padlófűtés csövezését, majd szálerősítésű cement esztrich aljzat készül, a nagyobb helyiségekben tervezett dilatációkkal.

A vizes helyiségek (fürdők, mosdók, stb.) is szépen haladnak. A padló kiegyenlítése után elindul a vízszigetelés is. A falakon 60×120 cm-es kiváló minőségű és felületű lapok lesznek. A burkolási terv elkészítése ilyen méretű lapoknál kiemelten fontos, hiszen egy előre szerkesztett rajzot követve minimalizáljuk a vágást és a hulladékot is. Belsőépítészeti döntés szerint nem terveztünk élvédőket, ehelyett 45 fokban össze vannak fordítva a burkolatok. A következő munkafolyamat a fugázás. A fürdők padlóburkolata is nagyméretű lapokból készül, melyeknek mérete: 120×120 cm. A padlóra feszültségmentesítő került, ami megakadályozza a nagy lapok dilatáció okozta károsodását.
A glettelés után az első réteg festés is felkerül a falakra.
Az aljzatkiegyenlítés után elindul a nappali burkolása is. Ezzel egyidőben megérkezik a nyílászárók belső oldali könyöklője, illetve a külső oldali párkányok is.
A hidegburkolatok lerakása után a melegburkolatokat is lefektetik a szobákban. A fehérre festett hálókban gyönyörűen érvényesül a fa parketta színe, textúrája. A gépészeti szellőző rendszer befúvó elemeit előre kialakítják a burkolás során.
Amikor már a falak elnyerik végső alakjukat (már csak a festés van hátra), majd helyükre kerülnek a beltéri ajtók. Azt követően a fal is megkapja végleges színét. Végül a burkolás folyamata következik, amikor a különböző burkolóelemeket fektetik le.

9. Lépés: Befejező munkálatok és tereprendezés
A nyílászárók beépítése után az árnyékoló szerkezetek külső dobozait helyezik el, melyek a homlokzati hőszigetelésbe lesznek elrejtve. Már a tervezési fázisban fontos eldönteni az árnyékolás típusát, hiszen a tokszerkezet szélessége és magassága az áthidalás geometriáját is befolyásolja. A legszokványosabb megoldás a zsalúzia vagy redőny alkalmazása, de használhatunk textilárnyékolót is.
A terasz acélszerkezetének eldobozolása is elkészült, melynek rétegrendjét úgy kellett kialakítani, hogy a végleges homlokzattal egy síkban fusson tovább. A terasz csapadékvíz elvezetését a homlokzati hőszigetelésbe rejtetten terveztük, így annak függőleges csöveit a hőszigetelés előtt ki kell építeni.
Beépítésre kerül az egykarú acéllépcső is, melynek alsó és felső része acéllemezekkel rögzítésre kerül a beton szerkezetekhez. A padlóburkolat osztása tökéletesen fut a pillérrel és a lépcső induló részével.
Miután a belső terek elnyerik végleges formájukat - elkészülnek a burkolási és festési munkálatok - az asztalos csapat felméri a lakás paramétereit. Az árnyékoló rendszer jól működik. A lépcső oldalára és az emeletre felkerül az üvegkorlát, filigrán kapaszkodórésszel. A fürdőkbe felkerülnek a szaniterek, mosdók, csaptelepek. A felső képen már a konyhabútor látható, a konyhasziget még hiányzó részével. Behelyezésre kerülnek a belső ajtók a zárakkal, kilincsekkel, illetve a lámpák is megtalálják a végső helyüket. A lenti képen a kőfurnér burkolat kerül fel a nappali falára, illetve az étkező lámpák is megérkeztek.
Az építkezés utolsó, de egyik legfontosabb eleme a ház körüli terep- és k... parkosítás.
Amikor a házunk tényleg úgy néz ki, mint ahogyan azt megálmodtuk, még nem tudunk hátradőlni. Az építkezés törmelékei rombolják otthonunk összképét, ezért el kell azokat szállíttatnunk. Szakember bevonásával vagy saját kézzel történhet a tereprendezés. Talaj elsimítása, kert építése, növények ültetése, füvesítés. Egyszóval a parkosítás. És most dőlhetünk hátra!
