Homlokzat felújítás egyszerű bejelentése: Tudnivalók és útmutató az ÉTDR rendszerrel

A cikk a 155/2016. (VI. 13.) Korm. rendelet módosításait összegzi, amely 2019. október 24. óta minden egyszerű bejelentés átvitelét az ÉTDR rendszerbe helyezte át. A változások főleg természetes személyek saját lakhatását célzó építkezéseket érintik, és lehetővé teszik, hogy az egyszerű bejelentéshez kapcsolódó naplómozgás elektronikus úton történjen, de a kivitelezési dokumentáció az aktuális szabályoknak megfelelő legyen a helyszínen is.

A legfontosabb változások röviden

  • ÉTDR kötelező bejelentés: 2019. október 24-étől minden egyszerű bejelentés az ÉTDR-en keresztül történik.
  • Saját lakhatás célú bejelentések: természetes személyek esetén az elektronikus építési napló vezetése nem kötelező, hanem választható.
  • Előírás a kivitelezési dokumentáció: az aktuális szabályoknak megfelelő kivitelezési dokumentációnak a helyszínen rendelkezésre kell állnia.
  • Dokumentációk összefogása: az új szabályok alapján egy helyen található az egyszerű bejelentéshez szükséges dokumentációk listája.
  • Kivitelezés előírásai: az építés a bejelentés tudomásulvételét követően indulhat meg, ha nincs tiltó határozat, a kezdés legkésőbb a megadott határidőn belül történik.
  • Időkeretek és hatósági ellenőrzés: az építésügyi hatóság alaposabb tartalmi vizsgálatot végez, és a tiltó határozat írásban kerül közlésre.
  • Építés közbeni ellenőrzés: a tervtartalmat és kivitelezési dokumentációt a hatóság mostantól részletesebben vizsgálja meg az engedélyezési eljáráson kívül is.

Mit jelent ez a homlokzat felújításokra nézve?

A 23. §-ra és a kapcsolódó rendelkezésekre hivatkozva a homlokzat felújítás egyértelműen bekerült a bejelentéshez kötött építési tevékenységek körébe. A 1. melléklet II. fejezetének 23. pontja szerint az épület teljes homlokzati felületét érintő beavatkozások bejelentéshez kötött tevékenységeknek minősülnek. Emellett a tervezési és engedélyezési tartalmak részletesebbek, és előírják a tűzvédelmi és homlokzati dokumentációk kidolgozását és csatolását.

Homlokzati felújítási tervvázlatok és kapcsolódó dokumentációk logikai összefüggése a bejelentésben

Ki és mikor köteles az egyszerű bejelentést tenni?

Az egyszerű bejelentés eljárását olyan esetekben alkalmazzák, amikor új lakóépületet (legfeljebb 300 m² hasznos alapterület), meglévő lakóépület bővítését, vagy kiszolgáló melléképületek beépítését tervezzük. A 281/2024. (IX. 30.) Kormányrendelet nyomán a 2024. októberi változtatások alapján a családi házak általános szabályai így töltik ki a kereteket: egyszerű bejelentéshez kötött tevékenységek részleteit az ÉTDR-en keresztül intézik, és a dokumentáció összhangban van a 155/2016. (VI.13.) Korm. rendelet előírásaival.

Mit tartalmaz általában az egyszerű bejelentési dokumentáció?

Az egyszerű bejelentés dokumentációja több részből áll, amelyet az ÉTDR-ben kell feltölteni. Ezek közé tartozik:

  • Építészet: helyszínrajz, alaprajzok, metszetek, homlokzati rajzok, építménymagasság számításai, beépítettség és zöldterület mutatók
  • Tartószerkezet: tartószerkezeti leírás és terv
  • Épületgépészet: műszaki leírás, energetika
  • Épületvillamosság: villamossági tervek és leírások
  • Geodéziai felmérés: elvileg nem mindig szükséges, de a helyszíni adatok pontos közléséhez gyakran nélkülözhetetlen
  • Építtetői meghatalmazás és nyilatkozat: meghatalmazásban a feltöltő és a jogi felelősség tisztázása
ÉTDR-be feltöltendő bejelentési dokumentációs csomag sémája

Az eljárás illetékmentes, és a benyújtás után az ÉTDR visszaigazoló iratot ad ki, majd „Tájékoztatás hiánytalan bejelentésről” érkezik. Hiányos esetben a bejelentés nem valósul meg, ezt követően a hatóság 15 napos határidejével az újabb beadás lehetséges.

Hogyan történik a bejelentés elbírálása?

A hatóság mostantól nem csak a formai hiányokat, hanem tartalmi szempontból is vizsgálja a benyújtott terveket. A tiltó határozat írásban kerül közlésre, és a kezdés a tiltó határozat hiányában a beérkezést követő első munkanaptól számítva 20. napon megkezdhető. A bővítés esetén a határidők eltérhetnek, de általánosságban a bejelentés tudomásulvételének napjától számított 15 napos eljárási idő és a 4 év érvényességi idő érvényes.

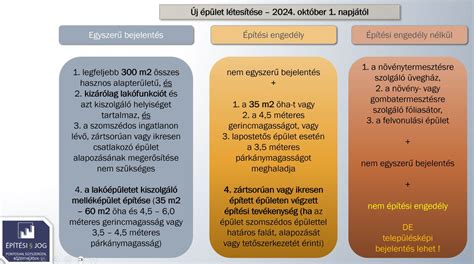

Bejelentés-tudomásulvétel és építési tevékenység kezdésének ütemezése

Tartalmi és technikai követelmények a homlokzat felújítása esetén

A rendelet 1. mellékletének II. fejezetében részletesen szerepel, hogy a homlokzati felújításokhoz milyen tartalmi követelmények szükségesek. A tervnek tartalmaznia kell:

  • a homlokzati felületeket meghatározó elemek ábrázolását, például nyílások, rácsok, korlátok, reklámberendezések, díszítő elemek
  • a csatlakozó végleges terep, járda, tetőgerinc szintmagasságának megadását
  • az egyes homlokzati felületek kiképzését, anyagát és színét
  • a zártsorú, ikres vagy oldalhatáron álló beépítés esetén a szomszédos épületek nézeteinek ábrázolását a környezetbe illesztés érdekében

Fontos, hogy a Tervezői nyilatkozat részletesebb tartalmi követelményeket ír elő. Az építésügyi hatóság a 5. § (1) alapján szakhatóság bevonását rendelheti el, ha az országos és helyi előírásokon túl specifikus követelmények érvényesítését kell biztosítani.

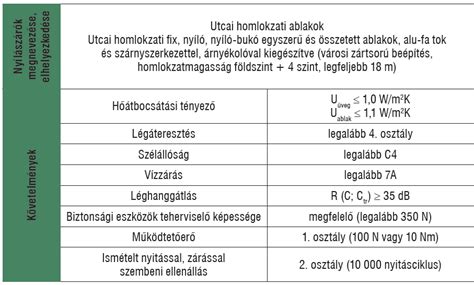

Homlokzati terv részletezett példái és szükséges adatsorai

Mi történik, ha már elkezdődött az építés a régi szabályok szerint?

Az új szabályok az új bejelentésekre vonatkoznak, és azok, akik az ÉTDR-ben már bejelentést tettek és az építési tevékenységet megkezdték, a régi szabályok szerint maradnak. A régi eljárásokkal folyamatosan fennálló bejelentések és engedélyek újraértékelése után születhetnek meg az új határozatok. Ebben az összefüggésben a nemzeti emlékek védelme és a hőszigetelés éghetőségének szabályai is fókuszban maradnak, mindezt a 4 éves és 6 éves időkeretek figyelembevételével kell alkalmazni.

Részletes időkeretek és folyamatábra az egyszerű bejelentéshez és engedélyhez

Technikai elemek és felelősség

A rendelet hangsúlyozza, hogy az építtető csak jogerős és végrehajtható építési engedéllyel és az ahhoz tartozó, engedélyezési záradékkal ellátott tervdokumentációval végezhet építési tevékenységet. A tervezőnek és a kivitelezőnek szintén kötelessége a felelősségbiztosítás, az építésfelügyeleti vezetés és a művezetői feladatok ellátása. Az építésfelügyelet hatósági ellenőrzései között a szabálytalanságok súlyos eseménynek minősülnek, és a bejelentéskor vagy engedélyezéskor eltérő kivitelezés megtiltható vagy engedélyezésre utalhat.

Beépítésre kerülő, bevizsgált szerkezeti és tűzvédelmi rendszerek részletezése

Mi legyen a kivitelező és az építtető szem előtt?

Az új szabályozás célja a magasabb minőségbiztonság és a tűzvédelmi megfelelés erősítése. A homlokzati rendszerek tűzterjedés elleni hatékonysága kiemelten fontos, és a bevizsgált rendszereket, az engedélyben meghatározott elemeket, anyagokat, vastagságokat és a gyártói útmutató betartását minden esetben ellenőrzik.
