Lakhatási engedély elérési szintje: részletes útmutató a használatbavételi eljáráshoz

A 2026-os év komoly mérföldkő a magyar építésügyben a használatbavételi engedély megszerzésének tekintetében is. Ha most építkezel, felújítasz, vagy éppen kivitelezői oldalon dolgozol, ez a cikk a használatbavételi engedély megszerzésére irányuló teljes folyamatot megmutatja: a jogi alapoktól a gyakorlati buktatókig.

Mi a használatbavételi engedély és miért fontos?

A használatbavételi engedély az az okirat, amely igazolja, hogy egy építmény megfelel a tervezési és kivitelezési előírásoknak, valamint biztonságosan használatba vehető. Az engedély jogi jelentősége mellett gyakorlati előnyökkel is jár. Biztosítja, hogy az ingatlan műszaki állapota megfelelő, a kivitelezés során nem történtek szabálysértések, valamint garantálja az energetikai előírások betartását. Az engedély kötelező minden olyan építésnél, amely engedélyhez kötött.

Építkezés és használatbavétel ellenőrzés

Jogi háttér: alapelvek és fontos rendeletek

Jogilag az épületek esetében az Étv. (az Építési törvény) alapelvei nem változtak: engedélyköteles építmény engedély nélküli használata jogellenes, és a hatóság jogosult a használat megtiltására is. A használatbavételi engedélyezési eljárást az épített környezet alakításáról és védelméről szóló 1997. évi LXXVIII. törvény (Étv.) és az egyes építményekkel kapcsolatos építésügyi hatósági eljárásokról szóló rendelkezések szabályozzák. A 281/2024. Korm. rendelet (TÉKA módosítások) 2026-os és 2025-2026-os változásai jelentősen befolyásolják az eljárás részletszabályait.

Az eljárás kiindulópontja: egyszerű bejelentés vagy építési engedély

  • Az összes folyamat - beleértve az e-napló megnyitását, az alapozás bejelentését és végül a használatbavételi engedély megszerzését - egyetlen kiindulópontból indul: az egyszerű bejelentésből vagy az építési engedélyből.
  • Az egyszerű bejelentés (EB) 300 m² hasznos alapterületet meg nem haladó lakóépület esetén alkalmazható, amelyet természetes személy épít saját lakhatási célra. Miért kulcsfontosságú ez a használatbavételnél? Mert a hatóság a használatbavételi eljárás során visszamenőleg ellenőrzi, hogy a megfelelő eljárástípust alkalmazták-e.

Elektronikus napló (e-napló) szerepe

2024. október 1-jétől minden egyszerű bejelentéshez kötött beruházásnál is kötelező az e-napló vezetése - korábban ez csak az építésügyi hatósági engedélyhez kötött és közbeszerzési tevékenységeknél volt előírás. Az e-napló hiányossága vagy az abból kimaradt bejegyzések a használatbavételi kérelem egyik leggyakoribb elutasítási okai közé tartoznak. A használatbavételi eljárás során a műszaki megfelelőséget a kivitelezői nyilatkozat igazolja, melyet e-naplóban kell rögzíteni.

Főszereplők: felelős műszaki vezető (FMV), műszaki ellenőr és kivitelező

Sokan összekeverik ezt a két szerepkört, pedig a jogszabályok - és a gyakorlat - szerint a sakktábla két teljesen különböző oldalán állnak. Az FMV-t a kivitelező (építési vállalkozó) biztosítja és delegálja a folyamatba. Jogi pozícióját az építőipari kivitelezési tevékenységről szóló 191/2009. (IX. 15.) Korm. rendelet határozza meg. A használatbavétel során az FMV teszi meg azt a kritikus zárónyilatkozatot, amellyel kijelenti, hogy az építmény az engedélyezett tervnek megfelelően, rendeltetésszerű és biztonságos használatra alkalmas módon készült el. E nyilatkozat nélkül a hatóság nem adja ki az engedélyt.

A műszaki ellenőrt te, mint építtető bízod meg és fizeted. Hogy pontosan mikor kötelező és mikor érdemes még önkéntesen is alkalmazni, arról részletes útmutatót ad a műszaki ellenőr mikor kötelező című cikk.

Alapozás bejelentése: új kötelezettség és határidők

A 281/2024. Korm. rendelet 52. §-a 2025. október 1-jétől kötelezővé teszi az alapozás elkészültének bejelentését minden engedélyköteles vagy egyszerű bejelentéshez kötött építési tevékenység esetén. Fontos frissítés: a 2026. január 14-i módosítás a korábbi 8 napos hatósági határidőt 30 napra emelte. Ha az alapozás bejelentése elmarad, vagy a hatósági szemlén kiderül, hogy az épület elhelyezkedése - akár csak centiméterekkel - eltér a megengedett-től, az e-naplóban egy feloldhatatlan hiba keletkezik. A hatóság a használatbavételi eljárás során visszamenőleg ellenőrzi a kötelező ellenőrzések meglétét és az alapozási jegyzőkönyveket.

TÉKA módosítások és tervezési alaptérkép

A 2025 végén kihirdetett salátarendelet közel 100 ponton módosította a TÉKA rendelkezéseit; a módosítások 2026. január 14-től léptek hatályba. 2026 február 27-től az építészeti-műszaki dokumentáció kötelező része a vektoros formátumban kezelt tervezési alaptérkép, amelyet a földmérő által végzett kitűzés alapján kell elkészíteni. A TÉKA 2026-os módosítása több alapfogalmat (erkély, loggia, előtető, önálló rendeltetési egység) új meghatározással látott el, módosult a zöldfelületi számítás és a zöldterületi előírások rendszere.

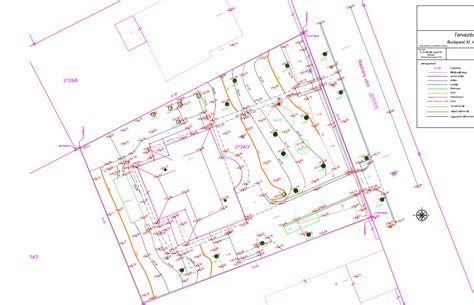

Tervezési alaptérkép és kitűzés

Tervezői hozzájáruló nyilatkozat és homlokzati változtatások

2026 januárjától, ha az építész tervező nem adja ki a hozzájáruló nyilatkozatát - például azért, mert a megrendelő nem fizette ki a tervezési díjat, vagy mert a kivitelezés során engedély nélkül módosítottak a terveken -, a hatóság megtagadhatja a használatbavételi engedély kiadását. Fontos következmény: minden homlokzati és tömegmódosítást érintő változtatásnál a tervező hozzájáruló nyilatkozata és az e-naplóban való rögzítése kötelező.

Zöldfelületi tanúsítvány és telekbeillesztés

A 2025. március 31. után indult projekteknél a használatbavételhez be kell mutatni, hogy a telek zöldfelületi aránya megfelel a TÉKA előírásainak. A zöldfelületi tanúsítvány egy teljesen új kötelező mellékletté vált a kérelem összeállításakor. A telek, terület csapadékvíz-elvezetési rendszerét úgy kell kialakítani, hogy a víz a terepen és az építményekben, továbbá a szomszédos telkeken és építményekben, valamint a közterületen kárt ne okozzon.

Energetikai követelmények: minimális besorolás és gépészeti opciók

Minden újonnan létesülő épületnek el kell érnie legalább az „A” (közel nulla energiaigényű) energiaosztályt a 9/2023. (V.25.) ÉKM rendeletben meghatározott számítás szerint. Az energetikai követelmények teljesítését a használatbavételi engedély kérelemmel egyidejűleg benyújtott hiteles energetikai tanúsítvánnyal kell igazolni. 2026-tól a lakásfelújításoknál és jelentős átalakításoknál is kötelező a minimum „C” energetikai kategória.

A hagyományos villanybojler önállóan azért nem fogadható el az új építésű ingatlanok használatbavételi eljárása során, mert a működéséhez szükséges hálózati villamos energia rendkívül magas primer energia átalakítási tényezővel (2,5-ös szorzóval) rendelkezik az épületenergetikai számításokban. Ez azt jelenti, hogy a bojler által felhasznált minden egyes kilowattóra áram a hivatalos képlet szerint 2,5 kWh nem megújuló primer energiának minősül. A napelemek alkalmazása az egyik leghatékonyabb módja annak, hogy az új építésű házak energetikai besorolását drasztikusan javítsuk, és biztosítsuk a lakhatási engedélyhez szükséges „A” kategóriát.

Gyakori gépészeti megoldások és energetikai megfontolások

  • Fűtésre optimalizált klímák (H-tarifával): gyors megtérülés, magas hatásfok.
  • Levegő-víz hőszivattyús rendszerek: prémium megoldás, alacsony hőmérsékletű felületfűtéssel kombinálva a leghatékonyabb.
  • Hőszivattyús villanybojlerek alkalmazása a használati melegvíz előállítására.
  • Napelemek hibrid inverterrel és akkumulátoros tárolóval a bruttó elszámolás és primerenergia-csökkentés miatt.

Mit kell benyújtani az ÉTDR-ben? Kötelező dokumentumok

A használatbavétel elindításához az ÉTDR rendszerbe az alábbi dokumentumokat kötelező benyújtani: a hiteles energetikai tanúsítványt (HET-számot), a fővállalkozó és a felelős műszaki vezető (FMV) nyilatkozatait az e-napló lezárásával együtt, a Földhivatal által záradékolt épületfeltüntetési vázrajzot, a kötelező statisztikai adatlapot (OSAP), valamint gázfűtés vagy kandalló esetén a kéményseprői szakvéleményt.

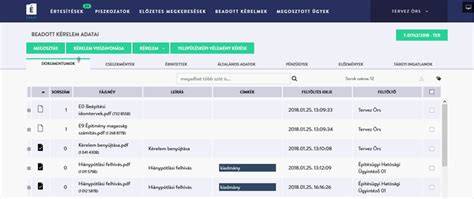

ÉTDR dokumentumok feltöltése

Az eljárás típusai és ügyintézési határidők

Az eljárás főszabály szerint 25 napos ügyintézési határidővel zajlik. Ha a kérelemben minden rendben van, és nincs szükség szakhatóság bevonására, a hatóság hallgatással tudomásul veszi a használatbavételt 15 napon belül.

Az eljárás típusai:

  1. Használatbavétel tudomásulvétele: egyszerű bejelentéshez kötött lakóházaknál a fő szabály, ahol a hatóság hallgatással (szakkérdés vizsgálatának hiányában) tudomásul veszi a lezárást.
  2. Használatbavételi engedélyezés: építési engedély köteles, összetettebb épületeknél, illetve szakhatósági bevonás esetén alkalmazott, hivatalos határozattal járó forma.
  3. Hatósági bizonyítvány kiadása: speciális esetekben alkalmazott forma.

Tipikus hiányosságok és gyakori okok az elutasításra

  • Az e-napló hiányosságai vagy az abból kimaradt bejegyzések.
  • Az alapozás bejelentésének elmaradása vagy az alapozási jegyzőkönyvek hiánya.
  • Eltérések a tervtől: homlokzati nyílászárók, tetőablakok, teraszok, lépcsők, korlátok megváltoztatása.
  • A tervező hozzájáruló nyilatkozatának hiánya homlokzati vagy tömegmódosításoknál.
  • A kémények meg nem építése: új építés esetén csak olyan terveket engedélyez az építéshatóság, melyben kémények épülnek mind a főfűtés, mind a tartalékfűtés céljára.
  • Nem teljesített szakhatósági feltételek a használatbavételi kérelem benyújtásáig.

További jogkövetkezmények: fennmaradási engedély és bírságok

Ha csak engedély alapján végezhető építési tevékenységet engedély nélkül vagy az engedélytől eltérően végeztek el, az így megépített befejezett építményre az építtetőnek fennmaradási engedélyt kell kérnie. A fennmaradási engedély pedig csak akkor adható meg, ha arra egyébként építési engedély adható lett volna, azaz valamennyi jogszabálynak, így a helyi előírásoknak is megfelel. Ha ez nem teljesíthető, a szabályossá tételtől - tehát a bontástól - az építéshatóság nem tekinthet el. Ha viszont a fennmaradási engedély megadható, akkor kötelező az építésügyi bírság kiszabása, ami az eltérés mértékétől függően súlyos százezres, milliós többletköltséget jelent az építtetőnek.

Mikor tekinthető „kész”-nek a családi ház?

Sokan felteszik a kérdést, mikor számít a családi ház építése „kész”-nek, mikor fejeződik be hivatalosan az építkezés, és mikor lehet használatbavételi engedélyt illetve hatósági bizonyítványt igényelni. A rövid válasz: ha minden, ami a terven szerepel megvalósult, akkor van kész a ház. A dolog azonban nem ilyen egyszerű. A helyi önkormányzatok hatáskörébe tartozik, mit tekintenek „kész”-nek, ők adnak iránymutatást erre vonatkozóan. A fő elemek, amelyekre figyelni kell: fő szerkezetek és tető kész állapota; belső vízvezeték-hálózat kiépítettsége és nyomáspróbázása; fűtési rendszer kiépítettsége és működőképessége; helyiségek aljzatbetonozása és belső vakolatok, festés megfelelő állapota; korlátok és biztonsági elemek megléte.

Építkezés lezárása hitel és támogatás szempontjából

Az eljárás lefolytatása különösen azok számára bír nagy jelentőséggel, akik hitelt vesznek fel az épülő ingatlanra. Az iratanyag hiánytalan megléte kritikus a hitelek (CSOK Plusz, Falusi CSOK) folyósításához. Az új épületeknek és a jelentős bővítéseknek a 9/2023. ÉKM rendelet szerinti energetikai követelményeknek is meg kell felelniük annak érdekében, hogy a bank vagy az állami támogatás folyósítása ne akadjon meg.

Praktikus tippek a sikeres engedélyezéshez

  • Időzítés: Minél hamarabb kezdd el az engedélyeztetést és az e-napló vezetését.
  • Digitális eszközök használata: Az e-építési napló és az ÉTDR átláthatóbbá teszik a folyamatot.
  • Helyi szabályok ismerete: Tájékozódj a településspecifikus előírásokról és a helyi önkormányzat „kész” definíciójáról.
  • Szakértő bevonása: FMV, műszaki ellenőr és energetikus korai bevonása csökkenti a kockázatokat.
  • Ha változtatni szeretnél, azt minél hamarabb terv formájában módosításként nyújtsd be az építéshatósághoz.

Összegzésként

A 2026-os szabályozási környezetben a használatbavételi engedély megszerzése egyre kevésbé tekinthető önmagában álló záróaktusnak. Az építési folyamat nem elszigetelt lépések sorozata, hanem egy szigorú ok-okozati lánc. A sikeres használatbavétel már a tervezési fázisban eldől. A lánc bármelyik pontján bekövetkező hiba a használatbavételkor jelenik meg szankcióként. Az FMV és a műszaki ellenőr szerepe a folyamat kimenetelében felértékelődött: az alapozási fázisban végzett ellenőrzéseik és nyilatkozataik meghatározzák, hogy a hatóság a későbbiekben milyen mértékben talál eltérést a megvalósult épület és a jogszerűen elvárt állapot között.

Kötelező elemÉRINTETT RÉSZ
e-napló vezetéseEgyszerű bejelentés és építési engedély egyaránt
Alapozás bejelentéseMinden engedélyköteles vagy egyszerű bejelentéshez kötött tevékenység
Tervezési alaptérképVektoros formátum, földmérői kitűzés alapján (2026.02.27-től)
Zöldfelületi tanúsítvány2025.03.31. után indult projektek esetén kötelező
Hiteles energetikai tanúsítványHasználatbavételi kérelemmel egyidejűleg

Az építkezés egyik legfontosabb hivatalos lépése a használatbavételi engedély megszerzése. Ez az okirat igazolja, hogy az építmény megfelel minden jogszabályi követelménynek, a tervekkel összhangban valósult meg, valamint biztonságosan használatba vehető. Érdemes szakértői segítséget igénybe venni, hogy elkerüld az adminisztratív hibákat és az elhúzódásokat.
